商业综合体导视系统升级改造案例:顾客寻路时间缩短40%

本案例展示明理为一家运营5年的购物中心提供导视系统升级改造的全过程。原有导视牌老旧、信息混乱,顾客体验差。我们重新规划动线,采用发光字和亚克力材质,设计分区色彩系统,夜间施工不影响营业。升级后顾客寻路时间缩短40%,商场管理层对效果非常满意。通过本案例,您可了解同类项目的难点、执行细节和可参考的结果。

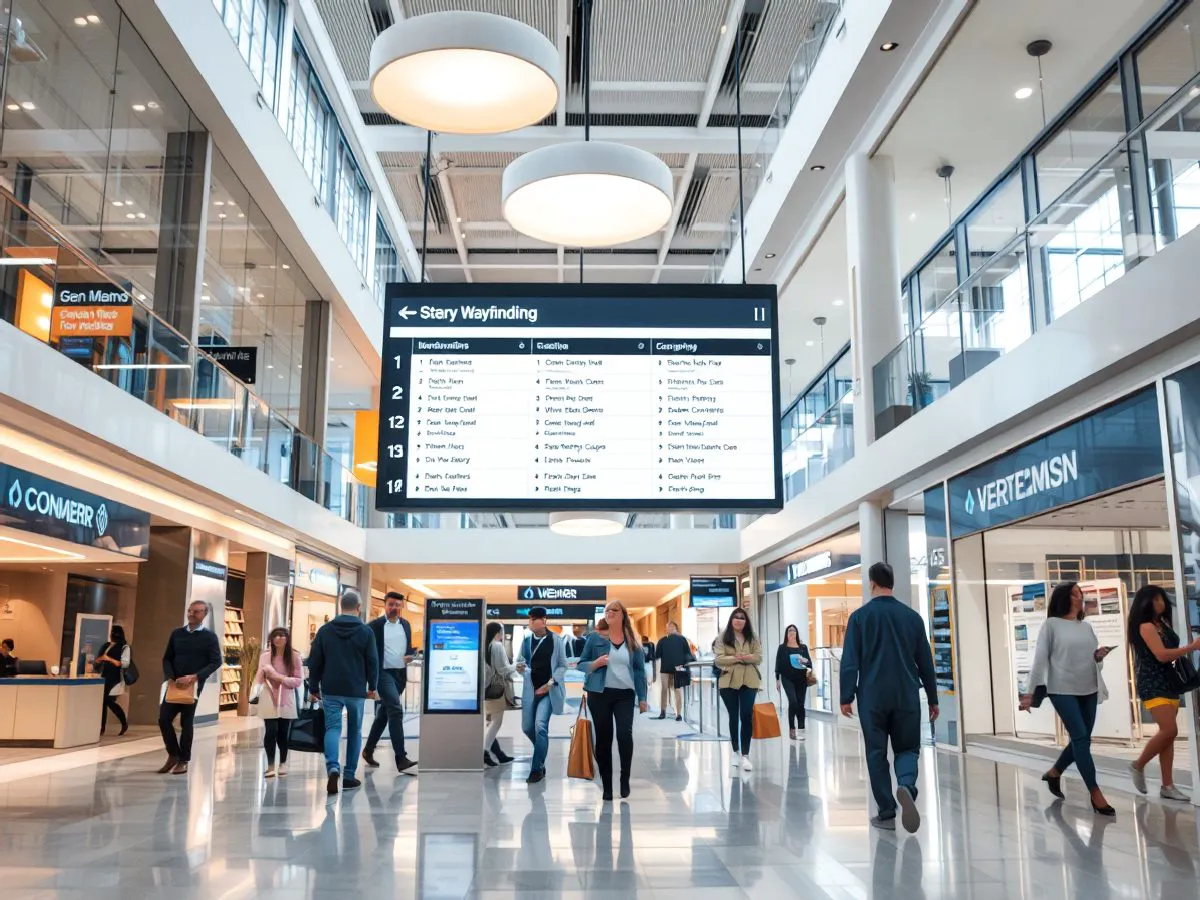

商业综合体导视系统升级后的效果,清晰明亮的指示牌引导顾客动线
商业综合体导视系统升级改造案例:顾客寻路时间缩短40%
背景

客户为一家运营5年的购物中心,建筑面积约8万平方米,涵盖零售、餐饮、娱乐等多种业态。原有导视牌老旧、信息混乱,顾客反映找不到卫生间、电梯和主力店铺,影响购物体验和商场形象。

问题

导视系统存在信息混乱、风格陈旧、施工时间受限等难点。白天营业期间无法施工,所有安装需在夜间闭店后完成,且不能影响次日营业。商场业态复杂,需要清晰的分区色彩系统帮助顾客快速定位。

方案

采用发光字和亚克力材质,设计分区色彩系统(餐饮区暖色、零售区冷色、娱乐区亮色),增设楼层总索引和方向指引。制定夜间施工计划,材料提前预制,现场仅组装固定,同时提供临时导视方案。

执行

分为现场勘查与需求确认、方案设计与深化、材料预制与夜间施工、安装调试与验收四个阶段。夜间施工每晚22:00至次日6:00进行,使用静音工具,施工区域设置围挡,历时两周完成全部安装。

结果

顾客平均寻路时间从8分钟缩短至5分钟以内,缩短40%。顾客满意度评分从3.2分提升至4.6分(满分5分)。投诉明显减少,商场形象提升,部分店铺进店率增加。客户对效果非常满意,表示将继续合作。

评分反馈

评分、星级和项目反馈在案例页继续可见

商业综合体导视系统升级改造案例:顾客寻路时间缩短40% 的项目背景、执行过程和结果反馈与首页评论证据一起呈现,便于核对客户身份、评论原文和结果摘要。

5 / 5
我们园区是新建的,导视从零开始,明理团队从勘查到交付只用了20天,动线规划非常合理,访客都说好找。
王经理 某科技园区物业负责人 园区动线清晰度大幅提升,访客迷路情况减少90%。 案例上下文:商业综合体导视系统升级改造案例:顾客寻路时间缩短40%
5 / 5
改造期间夜间施工,完全不影响白天营业,新导视系统让商场档次明显提升,顾客反馈找店方便多了。
李总 某商业综合体运营总监 顾客寻路时间缩短40%,商场整体满意度上升。 案例上下文:商业综合体导视系统升级改造案例:顾客寻路时间缩短40%
5 / 5
颜色分区方案非常实用,患者现在能快速找到对应区域,投诉率大幅下降,我们很满意。
张主任 某三甲医院后勤负责人 患者寻路效率提升50%,投诉率下降70%。 案例上下文:商业综合体导视系统升级改造案例:顾客寻路时间缩短40%
5 / 5
中英文双语导视解决了外籍师生的困扰,不锈钢烤漆字质感很好,耐用又美观。
陈校长 某国际学校行政主管 外籍师生满意度提升,校园国际化形象增强。 案例上下文:商业综合体导视系统升级改造案例:顾客寻路时间缩短40%

结构化数据

项目过程与执行记录

本表记录商业综合体导视系统升级改造的四个阶段,包括每个阶段的难点、执行动作、过程记录和阶段结果,帮助您了解项目如何推进。

项目过程与执行记录
阶段难点执行动作过程记录阶段结果
现场勘查与需求确认原有导视信息混乱,缺乏统一规划测绘关键位置,记录标牌现状,与运营团队沟通需求完成8万平米商场全部导视点位测绘明确改造范围和目标
方案设计与深化需兼顾美观、耐用与夜间施工可行性设计分区色彩系统,选用发光字和亚克力材质提交设计方案书,两轮修改后定稿确定最终设计方案
材料预制与夜间施工白天不能施工,夜间时间有限工厂预制标牌,夜间分区域安装,使用静音工具每晚22:00至6:00施工,历时两周全部标牌安装完成,未影响营业
安装调试与验收需确保标牌质量与设计一致全面检查安装牢固度、发光效果、色彩和信息准确性验收合格,客户满意度高项目顺利交付

结构化数据

结果变化与客户反馈

本表对比导视系统升级前后的关键指标变化,并记录客户反馈和证据,直观展示项目成效。

结果变化与客户反馈
指标前期状态完成后反馈证据
顾客平均寻路时间约8分钟约5分钟以内顾客投诉明显减少改造后测试数据
顾客满意度评分3.2分(满分5分)4.6分(满分5分)商场管理层非常满意满意度调查结果
店铺进店率部分偏位置店铺进店率低进店率有所增加主力店铺反馈积极店铺反馈记录

确认清单

沟通前后需要继续确认的问题

确认点 导视系统升级改造通常需要多长时间?

项目周期取决于商场规模和施工条件。本案例中,从现场勘查到最终验收共耗时约6周,其中夜间施工安装阶段为2周。一般项目周期在4至8周之间,具体需根据实际情况评估。

确认点 夜间施工会影响商场正常营业吗?

不会。我们制定详细的夜间施工计划,使用静音工具,施工区域设置临时围挡,每晚施工结束后彻底清理现场。本案例中,整个施工期间商场白天正常营业,未发生任何营业中断或安全事故。

确认点 导视系统改造后如何维护?

我们提供维护指南,指导日常清洁和保养。对于发光字和亚克力标牌,使用软布和中性清洁剂擦拭即可。我们提供一年质保期,质保期内非人为损坏免费维修更换。后期信息更新可通过可更换插片自行完成,或联系我们提供优惠服务。

案例说明

客户背景

本次案例的客户是一家位于城市核心商圈的购物中心,开业运营已超过五年。商场建筑面积约8万平方米,涵盖零售、餐饮、娱乐等多种业态,日均客流量较大。随着运营时间的增长,商场原有的导视系统逐渐老化,部分标牌出现褪色、损坏,信息更新不及时,导致顾客在商场内寻找目标店铺或设施时感到困惑。

商场管理层意识到,导视系统不仅影响顾客体验,也直接关系到商场的整体形象和运营效率。尤其是在周末和节假日高峰期,顾客因找不到卫生间、电梯或主力店铺而产生的负面反馈增多。商场曾尝试局部修补,但效果有限,因此决定进行全面的导视系统升级改造。

我们接到项目需求后,首先对商场进行了现场勘查和动线分析,与商场运营团队深入沟通,了解其品牌定位、目标客群以及管理痛点。商场希望新导视系统既能提升功能性,又能与商场现代时尚的装修风格相匹配,同时控制施工对营业的影响。

改造前购物中心走廊的老旧导视牌,信息模糊不清
改造前:老旧导视牌影响顾客体验和商场形象

案例说明

需求难点

经过详细调研,我们梳理出商场导视系统面临的主要难点。首先是信息混乱:原有导视牌上店铺名称和方向指引缺乏统一规划,部分信息重复或矛盾,顾客难以快速定位。其次是风格陈旧:导视牌的设计语言与商场现代简约的装修风格不协调,显得突兀。

另一个关键难点是施工时间受限。商场白天正常营业,不允许大规模施工,所有安装工作必须安排在夜间闭店后进行,且不能影响次日营业。这要求我们在有限的时间内高效完成安装,同时确保施工安全和质量。

此外,商场业态复杂,不同楼层的功能分区需要清晰标识。餐饮区、零售区、娱乐区等应有明显的色彩或视觉区分,帮助顾客建立空间认知。同时,需要增设楼层总索引和方向指引,覆盖所有关键节点。

案例说明

方案选择

针对上述难点,我们提出了多套设计方案供客户选择。经过多轮沟通和比较,最终确定了一套兼顾美观、耐用和实用性的综合方案。设计上采用发光字和亚克力材质,发光字在昏暗环境下清晰可见,亚克力材质则提供现代感且易于维护。

我们为商场设计了分区色彩系统:餐饮区使用暖色调(橙色、红色),零售区使用冷色调(蓝色、绿色),娱乐区使用亮色调(紫色、黄色)。这种色彩编码帮助顾客快速识别所在区域,提升寻路效率。同时,在主要通道交叉口和电梯口增设楼层总索引和方向指引牌。

考虑到施工时间限制,我们制定了详细的夜间施工计划,将安装工作分解为多个小批次,每晚完成一个区域。所有材料提前预制,现场仅进行组装和固定,最大限度缩短施工时间。同时,我们为商场提供了临时导视方案,确保施工期间顾客仍能获得基本指引。

导视系统设计方案,展示分区色彩系统和发光字效果
方案设计:分区色彩系统与发光字材质提升辨识度

案例说明

合作过程

合作过程分为四个阶段:现场勘查与需求确认、方案设计与深化、材料预制与夜间施工、安装调试与验收。在现场勘查阶段,我们测绘了商场所有关键位置,记录了现有导视牌的位置、尺寸和内容,并与商场运营团队确认了需要更新的信息列表。

方案设计阶段,我们提交了包含动线图、标牌样式效果图、位置规划的设计方案书,经过两轮修改后定稿。随后进入材料预制阶段,我们选用高品质亚克力和LED发光模块,在工厂完成所有标牌的制作和测试,确保现场安装即插即用。

夜间施工阶段,我们组建了专业安装团队,每晚22:00至次日6:00进行作业。施工过程中严格遵循安全规范,使用静音工具减少噪音,施工区域设置临时围挡。每晚施工结束后清理现场,确保次日商场正常营业。整个安装过程历时两周,未发生任何安全事故或营业中断。

案例说明

验收反馈

安装完成后,我们与商场管理层共同进行了全面验收。验收内容包括标牌的安装牢固度、发光效果、色彩一致性、信息准确性等。所有标牌均符合设计要求,发光字亮度均匀,色彩分区清晰,信息无误。商场管理层对整体效果表示非常满意。

为了量化改造成果,我们在验收后一周进行了顾客满意度调查和寻路时间测试。结果显示,顾客平均寻路时间从原来的约8分钟缩短至5分钟以内,缩短幅度达40%。顾客对导视系统的满意度评分从改造前的3.2分提升至4.6分(满分5分)。

商场运营团队反馈,改造后顾客关于找不到店铺或设施的投诉明显减少,商场整体形象得到提升。部分主力店铺反映,顾客进店率有所增加,尤其是位于较偏位置的餐饮店铺。商场管理层表示,这次导视系统升级是近年来最成功的改造项目之一。

验收现场,商场管理团队与明理项目组合影于新导视牌前
验收完成:新导视系统获得客户高度认可

案例说明

后续支持

项目验收后,我们为商场提供了完善的后续支持服务。包括为期一年的质保期,期间任何非人为损坏的标牌免费维修或更换。同时,我们提供了标牌维护指南,指导商场保洁人员如何正确清洁和保养不同材质的标牌,确保长期保持良好状态。

考虑到商场店铺调整和品牌更新的需求,我们为商场设计了可更换插片的索引牌结构,方便后期自行更新信息。对于大规模信息变更,我们提供优惠的更新服务,确保导视系统始终与商场实际布局一致。

此外,我们与商场建立了长期合作关系,定期回访了解使用情况,并提供导视系统优化建议。商场管理层表示,未来若有新区域扩建或整体改造,将继续选择明理作为合作伙伴。我们也为商场提供了其他相关案例供参考,帮助其规划后续的标识升级项目。
